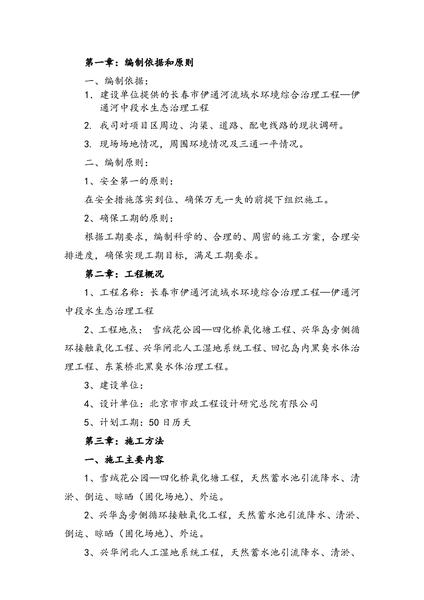

第一章:编制依据和原则
一、编制依据:
1 .建设单位提供的长春市伊通河流域水环境综合治理工程—伊
通河中段水生态治理工程
2.  我司对项目区周边、沟渠、道路、配电线路的现状调研。
3.  现场场地情况,周围环境情况及三通一平情况。
二、编制原则:
1 、安全第一的原则:
在安全措施落实到位、确保万无一失的前提下组织施工。
2、确保工期的原则:
根据工期要求,编制科学的、合理的、周密的施工方案,合理安
排进度,确保实现工期目标,满足工期要求。
第二章:工程概况
1 、工程名称:长春市伊通河流域水环境综合治理工程—伊通河
中段水生态治理工程
2、工程地点: 雪绒花公园—四化桥氧化塘工程、兴华岛旁侧循
环接触氧化工程、兴华闸北人工湿地系统工程、回忆岛内黑臭水体治
理工程、东莱桥北黑臭水体治理工程。
3、建设单位:
4、设计单位:北京市市政工程设计研究总院有限公司
 5、计划工期:50 日历天
第三章:施工方法
一、施工主要内容
1 、雪绒花公园—四化桥氧化塘工程,天然蓄水池引流降水、清
淤、倒运、晾晒(固化场地)、外运。
2、兴华岛旁侧循环接触氧化工程,天然蓄水池引流降水、清淤、
倒运、晾晒(固化场地)、外运。
3、兴华闸北人工湿地系统工程,天然蓄水池引流降水、清淤、

倒运、晾晒(固化场地)、外运。
4、回忆道内黑臭水体治理工程,天然蓄水池引流降水、清淤、
倒运、晾晒(固化场地)、外运。
5、东莱桥北黑臭水体治理工程,天然蓄水池引流降水、清淤、
倒运、晾晒(固化场地)、外运。
二、施工准备部署
1 、技术准备部署
1 )资料收集,分析本工程地形、工程地质和水文地质资料,勘
察施工现场的地形及周围环境、场地的可利用程度,确定施工现场交
通,临时道路、临时水电管线的布置方案。
2)熟悉设计图纸,了解设计意图,掌握图纸所要求,确定施工
图纸是否符合施工条件等。
3)组织技术专题会,确定本工程在机械、设备、材料,主要分
部施工方案,及关键部位、关键工序的施工措施等方面的重大问题和
原则。
4)进行施工组织设计交底,分阶段进行技术、安全交底。
2、劳动力、材料、机械投入部署
1 )劳动力根据工程施工项目配备:普工、电工、机械工等工种。
管理、技术人员配备:项目经理、项目技术负责人、施工员、技
术员、质检员、安全员、材料员、预算员。
劳动力计划表

序号
名称
数量
备注
1
现场管理员
4 人
孟祥龙、孟祥
顺、张孝友、刘雷
2
施工员
50 人
略
    2)质量管理小组成员构成

1 、测量放线,确定临时道路位置及清淤范围。
2、清除淤泥,并倒运至指定位置(固化场地),同时修筑临时路。
二、运输阶段
    1 、晾晒后土方外运。
四、计量检测部署
根据本工程施工特点,配置GPS 等检测仪器设备,按规定进行检
定、周检和对比校核,使之良好的使用状态,并持续保持受控状态,
保证计量、检测的准确性,为确保工程质量打好基础。
五、安全、文明施工及环境保护施工部署
一)安全部署
现场设专职安全员一名,并以项目负责人为组长,项目专职安全
员为副组长组成工监察小组,每星期一上午7:50 以前召开施工安全
碰头会,及时解决施工中出现的安全问题,随时跟踪检查和监督施工
中出现的安全隐患,杜绝安全事故。现场设安全警示牌和安全标语,
在机械停放区及材料仓库设置消防器材,对施工人员上岗前进行三级
安全教育。实行安全施工奖罚制。
安全生产保证措施
    (1 )建立以项目负责人为首的安全保证体系,由安保科长具体
负责安全生产工作。
    (2)每周组织召开一次安全教育,针对现场的不安全因素学习
有关的安全管理规定,将安全隐患消灭在萌芽状态。
    (3)每项工序开工前,由安全员进行安全交底,并执行每天上
下班的安全检查制度。
    (4)机械工、电工、电气焊工、起重工等特殊工种作业人员,
必须持证上岗,严禁非岗人员操作。
(5)施工现场人员,根据工种需要穿戴必要的防护用品。
(6)道路及人流量大的景区附近,设立必要的警示标志。
(7)严格执行《施工现场临时用电安全技术规程(JGJ46-88)》
的有关规定。
(8)推土机、挖掘机等作业要统一指挥信号,与架空线路保持
安全距离,其回转半径和臂下严禁站人。
(9)注意防火、防爆、防煤气中毒,施工现场设置足够的灭火

器具。
二)文明施工部署
按市文明施工精神和本公司具体要求,做好临设搭建、机械等停
放,现场施工井然有序,安全设施和配置齐全。
现场建立以施工负责人为组长的文明施工领导小组,按施工现场
区域划分文明施工责任区,落实到专人负责,实行文明管理奖罚制。
文明施工保证措施
(1 ) 由安保科负责文明施工的管理工作,争创文明工地。
(2) 按施工平面布置图搭设临建,职工食宿统一安排,规划整
齐。
(3) 办公室内各种规章制度上墙,摆放整齐,并在施工现场设
“七牌两图”。
(4) 施工现场整洁,达到“三清六好” 的标准,施工料具分类
存放整齐。
(5) 本着“便民、安民、不扰民” 的原则,防止废水、废渣、
粉尘和噪音的污染。
第四章 施工进度计划
本分项工程开工日期为201 6 年1 1 月1 1 日,竣工日期为201 6 年
1 2 月31 日,共计50 日历天。
施工进度横道图

第五章  施工工艺流程
清淤:

现场排水

修筑临时路

清除淤泥

第六章  主要项目施工方法
一、清淤
挖掘机与推土机相互配合,清除表层的不合格土以及杂物,达到
表层没有不合格土,杂物全部清除(无树根、草皮、乱石、文物),
符合设计的标准。
二、测量放样
根据规划红线,采用方格网法,按建设单位提供的导线点进行放
样工作。采用GPS 仪器对导线点及高程进行复核,并检查方向是否符
合图纸的朝向。水准点标高可引测在已建的沉降已稳定的建筑物上,
或在建筑物稍远的地方设置水准点并妥善保护(专人看护)。
三、施工过程
1 、场地清理,工作面围挡、临时路网规划。
2、用挖掘机清除淤泥,并运至指定地点晾晒。
3、修筑临时路,山皮石材料。
4、临时路块料拆卸、转运。
5、晾晒后土方(淤泥)外运。
第七章 保证工程质量的技术组织措施
一、施工准备阶段的质量控制措施
场地清理、临建拆除

对参加本工程施工的全体人员及项目管理人员,使之从思想上牢
固树立“质量第一”、“用户至上” 的思想,把质量意识进一步提高道
一个新的高度。质量的事前控制,即施工准备阶段对工程质量就实施
预控。具体措施如下:
1 、搞好技术交底工作。
2、编制针对性的施工组织设计。
3、建立各项保证措施和制度。
4、熟悉与本工程有关的各项质量控制的技术依据。
5、做好施工现场准备。
6、对施工班组及管理人员素质进行控制,审核施工对外资质及
各施工人员职称证、
岗证、特殊工种操作证。
7、对工程所需原机械、设备,提前进行市场了解,对其质量和
供货商进行审核和评价,制定需用计划 。
8、对拟进场的施工机具进行检查和评价。判断选型是否适当,
对工程施工质量要求方面有无保证,是否满足质量要求和适应现场条
件。
9、对工程项目所选用的检测及计量仪器设备进行检查、检验和
周检,保障检测试验和计量的精度要求,为保证工程质量创造条件。
六、质量保证措施
    (1 )建立、健全质量保证体系,严格按有关规范标准和我公司
I SO9002 质量体系文件...
